闽清灾后复电进入最后攻坚阶段

http://www.mqxww.com  2016-07-17 16:29:41   来源:福州日报

  打通最后节点 助力抢修提速

闽清灾后复电进入攻坚阶段打通供电的最后节点

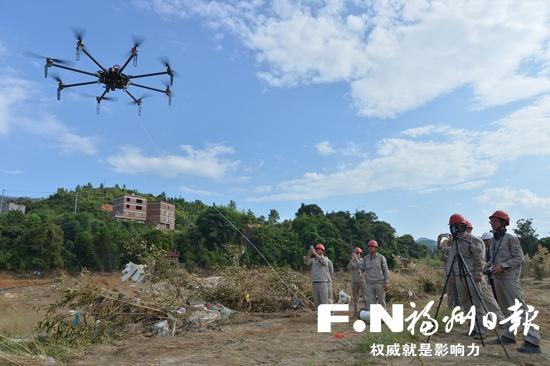

图为电力抢修人员用无人机进行放线作业。

  福州日报7月17日讯(记者孙漫通讯员陈蒸陈德钧文/摄) 这里的“战斗”,现场没有硝烟,也没有惊心动魄的场景,有的只是默默的坚守。在电力抢修人员不分昼夜地抢修下,闽清灾后复电已进入最后的攻坚阶段。昨日,在闽清县坂东镇朱厝村,国网福州供电公司的电力抢修重建人员深入村内每家每户,对在洪灾中损坏的低压表计及空气开关等进行检修更换,打通供电的最后节点。

  在村民朱武家,2名电力抢修人员站在电表前,对损坏的表计、空气开关和接户线进行检修和更换。得知当晚家中就能恢复供电,朱老伯特别高兴:“多亏了你们啊,天太热了,粉尘又这么大,真的太辛苦了,感谢你们!”

  当天,共有30多名电力抢修人员兵分多路,为该村村民更换损坏电线及设备,确保当晚第一时间恢复正常用电。

  这边,抢修人员正忙着做好最后的送电步骤;那边,在闽清县白中镇10千伏白金线抢修重建现场,为了加快抢修进度,抢修人员启用小巧灵活的无人机,在它的帮助下,完成了跨越宽70余米的梅溪河的线路牵引绳架设作业。

  记者了解到,10千伏白金线跨越梅溪河的两根杆,一根在河边,另一根在对岸山上,之间距离500米左右。“如果人工架设牵引,需要施工人员带着牵引绳涉水、爬山,耗时长,施工难度大,且洪水过后的梅溪河水流湍急,存在一定危险性。”相关负责人告诉记者,在比对各种施工方案后,决定请专业的电力无人机放线小组支援,用无人机放线作业,保证施工安全高效。

  前日16时许,一架八旋翼的无人机带着牵引绳朝河对岸的山上飞去,不到3分钟就到达电杆旁。有了无人机的帮助,10分钟不到,2根长500余米的牵引绳架设顺利完成。“如果采用人工架设,至少需要1个小时。”据介绍,为保证10千伏白金线按时送电,国网福州供电公司调集近百人的队伍,分6个施工段同时施工。昨日,该线路全线贯通,圆满完成送电任务。

  10千伏六角线3号台变、梅西2号环网柜、潭口环网柜……昨日,在闽清受灾的多个乡镇,恢复供电的好消息陆续传来。
